Будівельні заходи на території муніципалітету

Де будувати

Будівельні заходи

Тут ви знайдете інформацію про поточні будівельні проекти в нашому муніципалітеті.

  • Берлінська вулиця

    Очікується, що в березні 2026 року розпочнеться наступний етап будівництва на Берлінській вулиці (L233). У рамках цих робіт буде забезпечено з’єднання нової розв’язки на трасі B1 з уже відремонтованою проїжджою частиною «старої» Берлінської вулиці. Крім того, на ділянці між трасою B1 та з’єднанням зі «старою» Берлінською вулицею буде побудовано велосипедну доріжку.

    Після завершення цих робіт на наступних етапах будівництва будуть добудовані ділянки, що ще не готові, в околицях пляжного курорту, а також від Бергштрассе до Фрідріхштрассе.

    Наразі тривають інтенсивні переговори між відповідним земельним управлінням з питань дорожнього господарства та громадою щодо будівництва велодоріжки вздовж Маршшталя та житлового масиву «Ам Вассертурм».

    Інформація від 12 березня 2026 року:

    Через несприятливі погодні умови заплановане закриття прогалини на транспортній розв’язці B1 у січні/лютому 2026 року не вдалося здійснити. Однак, щоб забезпечити доступ до пляжу на автомобілі на початку купального сезону, цей етап будівництва було вирішено розпочати раніше.

    Поточний етап будівництва від «Meisterhäuser» до промислової зони, як очікується, триватиме до кінця квітня. Укладання нового асфальтового покриття заплановано на 16-й календарний тиждень, тож, як очікується, наприкінці 17-го — на початку 18-го календарного тижня рух у цій ділянці буде знову відкрито.

    Тим часом на транспортній розв’язці B1 більше не проводяться роботи, тому можна дістатися до промислової зони по вулиці Берлінер, яка вже була відремонтована.

    Лише після завершення поточного етапу будівництва біля пляжу буде усунуто 50-метровий проміжок від транспортної розв’язки B1 до Берлінської вулиці та завершено облаштування пішохідної та велосипедної доріжки в цій ділянці. Для цього відгалуження буде повністю перекрито. Початок робіт у цьому місці заплановано на 18–19 календарний тиждень.

    Інформація від 17 квітня 2026 року:

    Наразі ділянка дороги, що знаходиться безпосередньо перед в’їздом до пляжного курорту і простягається аж до вулиці «An den Meisterhäusern», повністю перекрита. Зараз тут проводяться асфальтувальні роботи, після чого будуть виконані завершальні роботи. Як тільки ця ділянка знову буде відкрита для руху, буде встановлено наступне повне перекриття.

    Орієнтовно з 24 квітня буде повністю перекрито транспортну розв’язку B1 / L233. Будівельні роботи там триватимуть приблизно чотири тижні. Після цього передбачається ще одне повне перекриття дороги L233 між транспортною розв’язкою «Bergstraße / Fischerweg» та перехрестям з вулицею «Friedrichstraße» для розширення дороги. Про точну тривалість цих робіт ми повідомимо завчасно.

    Інформація від 13 травня 2026 року:

    Наприкінці 21-го календарного тижня (18–22 травня 2026 р.) відбудеться підготовка необхідних заходів з забезпечення безпеки дорожнього руху та встановлення огороджень на ділянці будівництва вулиці Берлінер-штрассе між вулицями Фрідріхштрассе та Бергштрассе. Роботи проводитимуться за умови повного перекриття проїжджої частини та розпочнуться 26 травня 2026 року з демонтажу існуючого асфальтового покриття, а також включатимуть капітальне будівництво проїжджої частини, тротуару, пристосування перехресть / під’їздів, а також бічних та зелених зон.

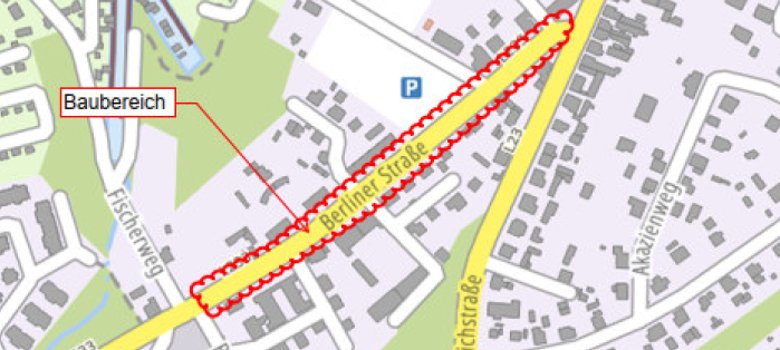

    До подальшого повідомлення до зазначених земельних ділянок можна буде дістатися лише пішки. У разі необхідності просимо вас залишити свої автомобілі до вищезазначеної дати (26.05.2026; 6:00) залишити свої автомобілі за межами будівельного майданчика та за межами своїх земельних ділянок і, по можливості, скористатися сусідніми парковками. На парковці на Рінгштрассе (навпроти ярмаркового майданчика) автомобілі можна залишити безкоштовно.

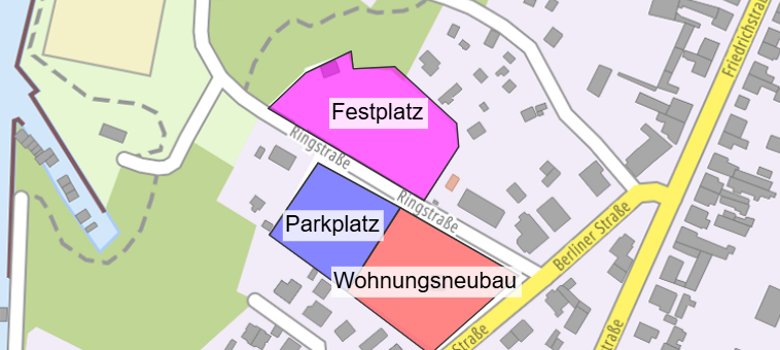

    Карта паркувальної зони біля ярмаркового майданчика

    Рух по Берлінській вулиці від Бергштрассе у напрямку B1 (Франкфуртська шосе) можливий. З’єднання кільцевої дороги з Берлінською вулицею буде перекрито (глухий кут), а з’єднання з Фрідріхштрассе залишається відкритим.

    Вивіз вторинної сировини (залишкові відходи, «Жовта крапка», папір тощо) забезпечуватиметься за звичним графіком, однак ваші сміттєві баки слід, по можливості, розміщувати у доступному для сміттєвозів місці збору, на початку/в кінці вищезазначеної ділянки будівництва (у даному випадку — Бергштрассе та перехрестя з Фрідріхштрассе). Щоб уникнути плутанини, радимо вам позначити свої контейнери.

    Доступ для пожежної служби та служб екстреної допомоги буде забезпечено й під час будівництва. У екстрених випадках оперативні автомобілі, звісно, за можливості будуть пропускатися через територію будівельного майданчика або отримають доступ до відповідних ділянок.

    Завершення будівельних робіт заплановано на 31 серпня 2026 року. Про можливі зміни термінів мешканці прилеглих будинків будуть своєчасно поінформовані.

    Якщо у вас виникнуть питання, звертайтеся до персоналу будівельного майданчика на місці!

    Актуальна інформація від 13.08.2026:

    Повне перекриття руху на всьому ділянці будівництва на вулиці Берлінер Штрассе з 17 серпня 2026 року:

    У зв’язку з дорожніми роботами, що наразі проводяться на замовлення Державного управління автомобільних доріг, у районі Берлінської вулиці вводяться додаткові обмеження руху.

    Ділянка перехрестя Берлінер-штрассе до Фрідріхштрассе, яка наразі ще залишається відкритою для руху, буде повністю закрита з понеділка, 17 серпня 2026 року, о 6:00, до, ймовірно, понеділка, 31 серпня 2026 року. Під час закриття в’їзд та проїзд у цій ділянці будуть неможливі. Закриття також стосується тупикової вулиці біля громадського центру (глухий кут). Мешканців, які паркують свої автомобілі в цій зоні, просимо до початку закриття перепаркувати їх за межами будівельного майданчика та тупикової вулиці біля громадського центру. Під’їзд до відповідних ділянок під час повного закриття буде неможливий.

    Просимо всіх мешканців та учасників дорожнього руху з розумінням поставитися до необхідних обмежень. Закриття дороги необхідне для того, щоб виконати залишені роботи з асфальтування та завершити облаштування проїжджої частини в цій ділянці.

    → Інформація для мешканців

  • Шкільний кампус на вулиці Брюкенштрассе — під’їзні шляхи з тильного боку

    Наразі триває планування облаштування тильної частини шкільного містечка на вулиці Брюкенштрассе через вулицю Вольтерсдорфер-штрассе. Окрім місць для паркування автомобілів, також передбачено місця для паркування велосипедів.

    Районна адміністрація, відповідальна за автобусне сполучення, виключила можливість обслуговування задньої частини району автобусами, оскільки вулиця Брюккенштрассе вже має пряме сполучення. З цієї причини відмовляються від будівництва автобусної петлі, а натомість створюють додаткові паркувальні місця.

  • Система прожекторного освітлення клубу MSV

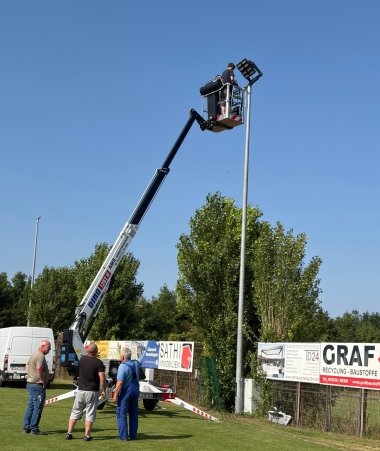

    Система прожекторного освітлення

    Роботи з монтажу нової системи освітлення на території стадіону в Рюдерсдорфі будуть завершені на початку 30-го календарного тижня.

    Після того як навесні було успішно впроваджено заходи щодо збереження газону та забезпечення безперебійного проведення матчів, наприкінці червня та в липні було виконано решту електромонтажних робіт. Одразу після цього відбувся остаточний монтаж із завершенням останніх робіт для введення системи в експлуатацію. Було проведено випробування на працездатність, яке пройшло успішно. Точне налаштування освітлення ігрового поля відбудеться восени, у темну пору року.

  • Фріденштрассе/Фюрстенвальдер Штрассе

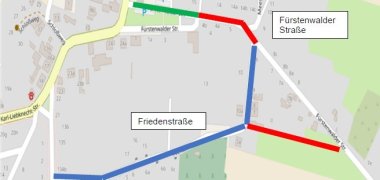

    Карта дорожнього будівництва та системи відведення дощової води: вулиця Фріденштрассе — вулиця Фюрстенвальдерштрассе

    Капітальна реконструкція вулиці Фріденштрассе, а також систем водовідведення на вулиці Фюрстенвальдер-Штрассе в мікрорайоні Рюдерсдорф: муніципалітет Рюдерсдорф поблизу Берліна планує провести капітальну реконструкцію вулиці Фріденштрассе, а також розбудову систем відведення дощової води на вулиці Фюрстенвальдер-Штрассе. З березня 2026 року на вулиці Фріденштрассе спочатку буде оновлено каналізаційну мережу силами Водного об’єднання Штраусберг-Еркнер (WSE). Після завершення цих робіт розпочнуться дорожні роботи, які виконуватиме будівельна компанія, найнята муніципалітетом. Орієнтовний початок будівництва заплановано на початок липня 2026 року. Спочатку буде проведено прокладку нових систем водовідведення на вулиці Фріденштрассе, а потім, з повним перекриттям руху, відбудеться капітальна реконструкція дорожнього полотна. Загалом будівельні роботи на вулиці Фріденштрассе, за прогнозами, триватимуть до кінця року. Відповідно, розширення дренажних систем на вулиці Фюрстенвальдер-штрассе заплановано на першу половину 2027 року. Оскільки для прокладення дренажних труб необхідно зняти бруківку в зоні проїжджої частини вулиці Фюрстенвальдер-штрассе, для виконання цих робіт необхідне повне перекриття руху. У рамках цих будівельних робіт також буде проведено оновлення проїжджої частини по всій ширині. → Перейти до оглядового плану

    Збори мешканців 8 квітня 2026 року
    8 квітня о 18:00 усіх мешканців та власників будинків на відповідних ділянках було запрошено на збори мешканців «Капітальна реконструкція вулиці Фріденштрассе та системи водовідведення на вулиці Фюрстенвальдерштрассе» у актовий зал початкової та середньої школи в Рюдерсдорфі.

    → Презентація на зборах мешканців
    Зверніть увагу, що в представлений план можуть бути внесені зміни.

    Інформація від 06.08.2026:

    Перший етап будівництва простягається від будинків № 7 та № 10 до перехрестя з вулицею Ганса Шреєра. Для проведення робіт у цій зоні буде введено повне перекриття руху. За поточним станом справ роботи на цьому етапі будівництва, як очікується, триватимуть до кінця жовтня 2026 року.

    Під час будівельних робіт доступ до земельних ділянок для мешканців вулиці Фріденштрассе може бути тимчасово неможливим. Тому просимо вас узгодити питання щодо доступу до вашої ділянки безпосередньо з будівельною компанією на місці. Під час будівництва паркування транспортних засобів на вулиці Фріденштрассе неможливе. Транспортні засоби слід паркувати за межами закритої зони.

    Спільно з будівельною компанією ми докладемо зусиль, щоб мінімізувати незручності та оперативно виконати роботи.

    Повне перекриття руху на вулиці Фріденштрассе, № 7–10
  • Дитячий садок «Хеннікендорф» — станом на кінець січня 2026 року

    Дитячий садок «Хортбау» у Хеннікендорфі

    Проект будівництва комбінованої будівлі школи та групи продовженого дня в Хеннікендорфі наразі перебуває на 4-му етапі, тобто інженерне бюро «Зайдель», якому доручено виконання робіт, готує проектну документацію для отримання дозволів.

    Дослідження ґрунту вже проведено, фінансування передбачено в бюджеті, а рішення міської ради прийнято.

    Подано заявку на фінансування будівельного проекту з боку фонду ILB.

    Документація для отримання дозволу на будівництво має бути подана до органу будівельного нагляду наприкінці лютого. Після отримання дозволу на будівництво буде оголошено тендер та укладено договір підряду.

    Завершення будівництва заплановано на кінець 2027 року.

  • Новий дитячий садок на 80 дітей у Рюдерсдорфі, на вулиці Брюкенштрассе, побудований за контейнерною технологією

    Карта нового дитячого садка в Рюдерсдорфі

    У мікрорайоні Рюдерсдорф на вулиці Брюкенштрассе, за дитячим садком за адресою Брюкенштрассе, 77а, планується звести будівлю післяшкільного клубу на 80 дітей у формі контейнерного комплексу.

    Рішення ради громади прийнято, фінансування передбачено в бюджеті на 2026 рік.

    Необхідний тендер на надання послуг було проведено. Замовлення отримала компанія KB-Container.

    Ця компанія наразі займається підготовкою проектної документації для отримання дозволів та проектування інженерних мереж. Заявку на будівництво планується подати до кінця лютого 2026 року. Контейнерний комплекс має бути введений в експлуатацію до початку нового навчального року у вересні 2026 року.

    Компанія RLD з Рюдерсдорфа щойно розчистила будівельний майданчик, видаливши з нього чагарники та невеликі дерева, щоб підготувати місце для закладання фундаменту контейнерної споруди.

  • Дитячий садок «Ам Фрідхоф» — стан на кінець січня 2026 року

    Нове будівництво в районі «Ам Фрідхоф»

    21 серпня 2023 року компанія MOD21 отримала замовлення на будівництво дитячого садка на 60 дітей за модульною схемою. На початку 2024 року модулі були встановлені, і розпочалися внутрішні оздоблювальні роботи. Будівництво було в основному завершено 9 жовтня 2024 року, після чого відбувся перший приймально-передавальний акт, який завершився складанням протоколу про недоліки та переліку залишкових робіт.

    У березні 2025 року, після усунення основних недоліків, об’єкт було введено в експлуатацію в імпровізованому режимі без кухні. З того часу опалення також здійснюється виключно за допомогою газової системи, оскільки енергопостачальник не забезпечує достатньої потужності електропостачання. Ця проблема має бути вирішена приблизно з березня 2026 року.

    Наприкінці 2025 року компанія «Märkisch Grün» завершила будівництво паркувальних місць і передала їх у громадське користування. До складу паркувального комплексу також входить паркувальне місце, пристосоване для людей з обмеженими фізичними можливостями.

    Решту робіт, які ще не виконано, компанія MOD21 має завершити до кінця лютого 2026 року, після чого будівельний проект буде завершено.

  • Культурний центр

    Культурний центр Рюдерсдорф

    Будинок культури в Рюдерсдорфі піддається реконструкції з дотриманням вимог щодо охорони пам’яток архітектури та модернізації систем протипожежного захисту. З огляду на масштабність цього будівельного проєкту, інформація щодо нього зібрана на окремій сторінці: → Реконструкція Будинку культури

  • Вальдштрассе — нове будівництво 2021–2024 рр.

    →Здесь ви можете знайти презентацію про нове будівництво на Вальдштрассе у форматі PDF.

    →Тут ви знайдете інформацію щодо поточного 3-го етапу будівництва.

    Актуальна інформація:
    З 12 травня 2025 року будівельна компанія AS+BE GmbH розпочне демонтаж бетонного покриття на ділянці між Вольтерсдорфом та клінікою. З цієї причини освітлення на цій ділянці необхідно демонтувати.

  • Вулиця Вольтерсдорфер

    За власними даними, у середині березня Водопостачальна асоціація Штраусберг-Еркнер (WSE) розпочне прокладання каналізаційних трубопроводів на вулиці Вольтерсдорфер. Роботи, розпочаті минулого року, не вдалося завершити, оскільки підприємство, якому WSE доручило їх виконання, оголосило про банкрутство.

    Після завершення робіт, що їх виконує WSE, планується провести спільний ремонт дорожнього покриття всієї вулиці.
